دفاتر مدیریت پروژه نه تنها به استانداردسازی فرآیندها، ابزارها و روشهای مدیریت پروژه کمک میکنند، بلکه نقش مهمی در تراز کردن اهداف پروژهها با استراتژی کلان سازمان دارند. اهمیت این موضوع تا جایی است که مؤسسه مدیریت پروژه امریکا (Project Management Institute – PMI) نیز در سالهای اخیر، با درک تحولات محیطی و افزایش نیاز سازمانها به چابکی و هماهنگی، اقدام به انتشار راهنماها و منابع جدیدی برای استقرار و بهروزرسانی PMOها کرده است. از جمله میتوان به سندهای جدید مانند
“PMO Value Ring” و بهویژه “PMO Practice Guide” اشاره کرد که چارچوبهای نوینی را برای طراحی، پیادهسازی و بهبود دفاتر مدیریت پروژه ارائه میدهند.


پیشنهاد مطالعه
راهنمای عملی دفاتر مدیریت پروژه (PMO)؛ استاندارد جدید موسسه PMI
بهطور کلی، نقش PMO دیگر صرفاً نظارت بر زمان و هزینه پروژهها نیست، بلکه تبدیل به یک نهاد راهبردی برای ایجاد ارزش، مدیریت سبد پروژهها، و پشتیبانی از تصمیمگیریهای کلان سازمانی شده است. در نتیجه، شناخت انواع مختلف PMO و انتخاب مدل مناسب بر اساس شرایط و سطح بلوغ سازمان، یکی از عوامل حیاتی در موفقیت سیستم مدیریت پروژه محسوب میشود.
در این مقاله، ابتدا با مفهوم و کارکرد دفتر مدیریت پروژه آشنا میشویم، سپس انواع مختلف آن را بررسی کرده و در پایان به عوامل کلیدی موفقیت در استقرار یک PMO مؤثر خواهیم پرداخت. البته اگر نیاز به آشنایی دقیقتر و عمیقتر با دفتر مدیریت پروژه دارید، مثاله “دفتر مدیریت پروژه چیست” را بخوانید.
آنچه درمورد انواع دفتر مدیریت پروژه (PMO) میخوانید:
تعریف و نقش دفتر مدیریت پروژه (PMO)
دفتر مدیریت پروژه به عنوان یک نهاد سازمانی، مسئول تدوین، نگهداری و اجرای استانداردها، روشها، ابزارها و تکنیکهای مدیریت پروژه در سازمان است.
نقشهای اصلی PMO عبارت است از:
- ارتقای سطح بلوغ مدیریت پروژه در سازمان
- هماهنگی میان پروژهها و جلوگیری از تداخل منابع
- پایش و کنترل عملکرد پروژهها
- ارائه گزارشهای تحلیلی و تصمیمسازی برای مدیران ارشد
- پشتیبانی از مدیران پروژه در اجرای بهتر فرآیندهای مدیریتی
با این حال، یک PMO”یکسان برای همه” وجود ندارد. نوع، قدرت و مسئولیتهای PMO باید متناسب با نیازها، فرهنگ سازمانی و سطح بلوغ مدیریت پروژه سازمان تعیین شود. به همین دلیل، شناخت انواع مختلف PMO برای پیادهسازی موفقیتآمیز آن حیاتی است.
انواع دفتر مدیریت پروژه (PMO)
بهطور کلی، بر اساس میزان قدرت، نفوذ و نقش در تصمیمگیریهای سازمانی، انواع PMO سه دسته اصلی هستند:

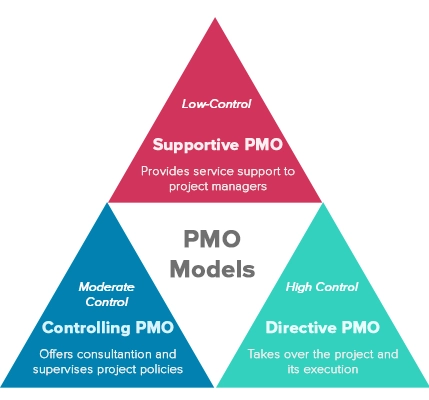

۱. PMO پشتیبان (Supportive PMO):
این نوع دفتر مدیریت پروژه، بیشتر نقش مشاوره و پشتیبانی دارد و کمترین میزان کنترل را بر پروژهها اعمال میکند و بیشتر نقش یک مشاور و مخزن دانش را دارد. وظیفه اصلی آن ارائه خدمات حمایتی است تا تیمهای پروژه بتوانند فرآیندهای خود را بهبود بخشند. این مدل معمولاً در سازمانهایی با سطح بلوغ مدیریت پروژه بالا یا در محیطهایی که پروژهها ماهیت غیرمتمرکز دارند، مؤثر است.
جزئیات و وظایف:
- تهیه ابزارها و نرمافزارهای مدیریت پروژه (مانند الگوهای برنامه زمانبندی، گزارشهای وضعیت، فرمهای ریسک).
- ارائه متدولوژیها، الگوها و بهترین شیوههای مدیریت پروژه به صورت اختیاری و نه الزامی.
- جمعآوری درسآموختهها (Lessons Learned) و مدیریت دانش سازمانی.
- ارائه آموزش و مربیگری به مدیران پروژه و تیمها.
📘 نمونه:
یک شرکت نرمافزاری کوچک و چابک که تیمهای پروژه آن بسیار خودگردان هستند. PMO فقط یک کتابخانه از الگوها (Templates) و بهترین شیوهها (Best Practices) را برای استفاده داوطلبانه فراهم میکند.
۲. PMO کنترلی (Controlling PMO):
این نوع از انواع PMO، درجه متوسطی از کنترل را اعمال میکند. هدف اصلی آن تضمین انطباق (Compliance) پروژهها با استانداردها، فرآیندها و چارچوبهای حاکمیتی تعریف شده توسط سازمان است. این مدل معمولاً در سازمانهایی با سطح بلوغ متوسط یا در محیطهایی که نیاز به هماهنگی و یکپارچگی بیشتری بین پروژهها وجود دارد، انتخاب میشود.
جزئیات و وظایف:
- الزام به استفاده از یک متدولوژی، ابزارها و فرمهای خاص (به عنوان مثال، الزامی کردن استفاده از یک نرمافزار خاص برای مدیریت و کنترل زمان).
- نظارت بر رعایت استانداردها و اجرای ممیزیهای دورهای بر پروژهها.
- تعیین چارچوبهای گزارشدهی و معیارهای اندازهگیری عملکرد (KPIs) پروژهها.
- مدیریت منابع مشترک بین پروژهها.
📘 نمونه:
یک شرکت مهندسی و ساختوساز که پروژههای زیادی را به صورت همزمان اجرا میکند. PMO موظف است اطمینان حاصل کند که همه پروژهها از یک فرآیند کنترل تغییرات استاندارد، فرمهای گزارش پیشرفت یکسان و ممیزیهای کیفیت دورهای پیروی میکنند.
۳. PMO راهبردی یا هدایتگر (Directive PMO):
این نوع PMO، بالاترین سطح کنترل و تأثیرگذاری را دارد و به طور مستقیم مدیریت پروژهها را بر عهده میگیرد. در واقع، واحد PMO میزبان مدیران پروژه سازمان است و آنها مستقیماً به این واحد گزارش میدهند. این مدل در سازمانهایی که بلوغ مدیریت پروژه پایینی دارند، یا در محیطهایی با پروژههای بسیار حیاتی یا پیچیده که نیاز به کنترل متمرکز دارند، کاربرد بیشتری دارد.
جزئیات و وظایف:
- انتصاب مدیران پروژه برای پروژههای جدید.
- مدیریت مستقیم و تصمیمگیریهای کلیدی در پروژهها (از جمله بودجه، زمانبندی و منابع).
- انجام کلیه وظایف اجرایی و نظارتی مدیریت پروژه.
- مسئولیت نهایی موفقیت پروژهها به عهده PMO است.
📘 نمونه:
یک سازمان دولتی یا نظامی که یک پروژه بزرگ زیرساختی یا استراتژیک را در دست دارد. PMO کل تیم مدیریت پروژه را تأمین میکند و تمام اختیارات مدیریتی و اجرایی در پروژهها را در دست دارد.

همچنین برخی سازمانها ساختار ترکیبی (Hybrid PMO) دارند که بسته به ماهیت پروژهها، ترکیبی از نقشهای پشتیبان، کنترلی و راهبردی را به کار میبرند.
انواع PMO بر اساس گستره و دامنه سازمانی
علاوه بر سه مدل کلاسیک بر اساس میزان کنترل، PMOها را میتوان بر اساس گستره و جایگاه سازمانیشان نیز طبقهبندی کرد:
| نوع PMO | گستره سازمانی | هدف اصلی |
| دفتر مدیریت پروژه سازمانی (EPMO) | کل سازمان | همسویی استراتژیک پروژهها با اهداف کسبوکار |
| دفتر مدیریت طرح (PgMO) | مجموعهای از پروژههای مرتبط | مدیریت منافع مشترک پروژهها در یک برنامه |
| دفتر مدیریت پورتفولیو (PfMO) | پورتفولیوی پروژهها و برنامهها | انتخاب، اولویتبندی و مدیریت بهینه سبد سرمایهگذاریها |
| دفتر مدیریت پروژه دپارتمانی (DPMO) | یک واحد/بخش خاص | پشتیبانی از پروژههای داخلی یک دپارتمان |
چالشها و عوامل موفقیت در استقرار PMO
راهاندازی یک PMO موفق، صرفاً به ایجاد ساختار اداری محدود نمیشود. برخی از مهمترین چالشها عبارتاند از:
- مقاومت فرهنگی در برابر تغییر
- نبود حمایت مدیریت ارشد
- ناهماهنگی بین اهداف PMO و استراتژی سازمان
- کمبود مهارت و دانش مدیریتی در تیم PMO
در مقابل، عوامل موفقیت دفتر مدیریت پروژه (PMO) در سازمان، به توانایی این واحد در ارائه ارزش استراتژیک و کاهش موانع بوروکراسی بستگی دارد.
مهمترین عوامل موفقیت PMO در یک سازمان عبارتند از:
- حمایت مدیریت ارشد (Executive Support):
این عامل بسیار حیاتی است، چراکه PMO باید حامیان قدرتمندی در سطح بالای سازمان (مدیرعامل، معاونتها) داشته باشد تا بتواند فرآیندهای جدید را تعریف کند و مقاومتهای سازمانی را برطرف سازد.
- همراستایی استراتژیک:
PMO باید مطمئن شود که پروژههای انتخابی سازمان، مستقیماً از اهداف و استراتژیهای کلان کسبوکار حمایت میکنند. به عبارت دیگر، PMO باید تضمین کند که “کارهای درست” (انتخاب پروژهها) به درستی انجام میشوند.
- توسعه متدولوژی استاندارد (Standardized Methodology):
تعریف و استانداردسازی روشها، الگوها، و فرآیندهای مدیریت پروژه (مانند گزارشدهی، مدیریت ریسک، و برنامهریزی) در سراسر سازمان، که منجر به تکرارپذیری موفقیت میشود.
- تیم و مهارتهای قوی:
داشتن تیمی از متخصصان PMO با ترکیبی از دانش فنی مدیریت پروژه و مهارتهای نرم مانند رهبری، کوچینگ، و ارتباطات برای هدایت و پشتیبانی مدیران پروژه.
- شفافیت و گزارشدهی مؤثر:
فراهم کردن اطلاعات دقیق، بهموقع و تحلیلی در مورد وضعیت سلامت پروژهها و پورتفولیو، برای کمک به مدیران ارشد در اتخاذ تصمیمات آگاهانه.
- بهبود مستمر و بلوغ:
تلاش مداوم برای ارزیابی عملکرد PMO و فرآیندهای مدیریت پروژه در سازمان (اندازهگیری بلوغ) و برنامهریزی برای ارتقاء سطح مدیریت پروژه به مرور زمان.

سخن پایانی درمورد انواع PMO …
دفتر مدیریت پروژه یک نهاد حیاتی برای سازمانهایی است که به دنبال افزایش نرخ موفقیت پروژههای خود هستند. با این حال، مهمترین درس در مورد PMO این است که ماهیت آن باید پویا و متناسب با نیاز سازمان باشد. سه مدل کلاسیک (حمایتی، کنترلی و دستوری) چارچوبی برای درک گستره اختیارات PMO فراهم میکنند. با این حال، سازمانهای پیشرو با ایجاد ساختارهایی مانند EPMO، PgMO و VMO، نقش PMO را از صرفاً یک بخش پشتیبانی به یک شریک استراتژیک که تصمیمات سرمایهگذاری را هدایت میکند، ارتقا دادهاند. انتخاب و پیادهسازی صحیح PMO، گامی کلیدی در ارتقای بلوغ سازمانی و تضمین موفقیت استراتژیک در عصر پروژه محور است.
