در سال ۱۹۵۸، نیروی دریایی آمریکا با یک چالش لجستیکی و مهندسی هولناک روبرو شد: پروژه ساخت موشکهای بالستیک قارهپیمای «پولاریس» (Polaris). این پروژه شامل هزاران پیمانکار، قطعات کاملاً نوآورانه و هزاران متغیر پیشبینینشده بود. طبق الگوهای سنتی، تخمین زمان پایان پروژه غیرممکن به نظر میرسید و احتمال شکست یا تاخیر چندین ساله بسیار بالا بود. اما با ابداع یک فرمول ریاضی و ساختار شبکهای جدید، پروژه نه تنها تاخیری نداشت، بلکه جدول زمانی آن دقیقاً ۲ سال زودتر از موعد مقرر به پایان رسید. این معجزه مدیریتی، حاصل تولد روش PERT (تکنیک ارزیابی و بازنگری پروژه) بود.
امروزه در سال ۲۰۲۶، با ورود به عصر هوش مصنوعی، زنجیرههای تامین پیچیده و بازارهای پرنوسان، مدیران پروژه بیش از هر زمان دیگری با پروژههایی روبرو هستند که «سابقه قبلی» ندارند. تکیه بر حدس و گمان در پروژههای استراتژیک، خودکشی مالی است. روش PERT به شما اجازه میدهد ابهام و عدم قطعیت را به اعداد ریاضی و تحلیلهای آماری قابلاتکا تبدیل کنید. در این مقاله، این تکنیک حیاتی را از زاویه مدیریت ارشد و کاربرد عملی آن بررسی میکنیم.
آنچه درمورد روش PERT میخوانید:
- روش PERT چیست و چرا با گانتچارت تفاوت بنیادین دارد؟
- فرمول جادویی PERT: مدیریت زمان با تحلیل سهگانهگرایی
- پیوند روش PERT و مسیر بحرانی (CPM): ابزار دوگانه کنترل پروژه
- جدول مقایسه تحلیلی: روش PERT در مقابل روش مسیر بحرانی (CPM)
- مزایای استراتژیک روش PERT برای تصمیمگیران ارشد سازمان
- چالشهای پیادهسازی روش PERT و نحوه مهار آنها
- سوالات متداول مدیران پیرامون روش PERT
روش PERT چیست و چرا با گانتچارت تفاوت بنیادین دارد؟
عبارت PERT مخفف Program Evaluation and Review Technique است. در هسته اصلی خود، روش PERT یک ابزار آماری و گرافیکی برای تحلیل وظایف موجود در یک پروژه، محاسبه زمان مورد نیاز برای تکمیل هر فعالیت و در نهایت، تخمین زمان کل پروژه است.
بسیاری از مدیران ارشد، PERT را با گانتچارت (Gantt Chart) اشتباه میگیرند. گانتچارت یک ابزار بصری عالی برای نمایش خطی زمانبندی و پیشرفت پروژههای «قابل پیشبینی» (مانند ساخت یک ساختمان مسکونی معمولی) است. اما وقتی با پروژههای پیچیده، مبهم و تحقیقوتوسعه (R&D) سروکار دارید که هیچ متر و معیار تاریخی برای آنها وجود ندارد، گانتچارت فلج میشود. روش PERT برای مدیریت عدم قطعیت طراحی شده است.
ساختار شبکه PERT: فراتر از نوارهای افقی
نمودار PERT به صورت یک شبکه از گرهها (مایلستونها یا رویدادها) و فلشها (فعالیتها) رسم میشود. این ساختار به وضوح نشان میدهد که کدام کارها میتوانند به صورت همزمان پیش بروند و کدام کارها وابستگی شدیدی به یکدیگر دارند. این نگاه شبکهای، مانع از قفل شدن منابع کلیدی سازمان میشود.

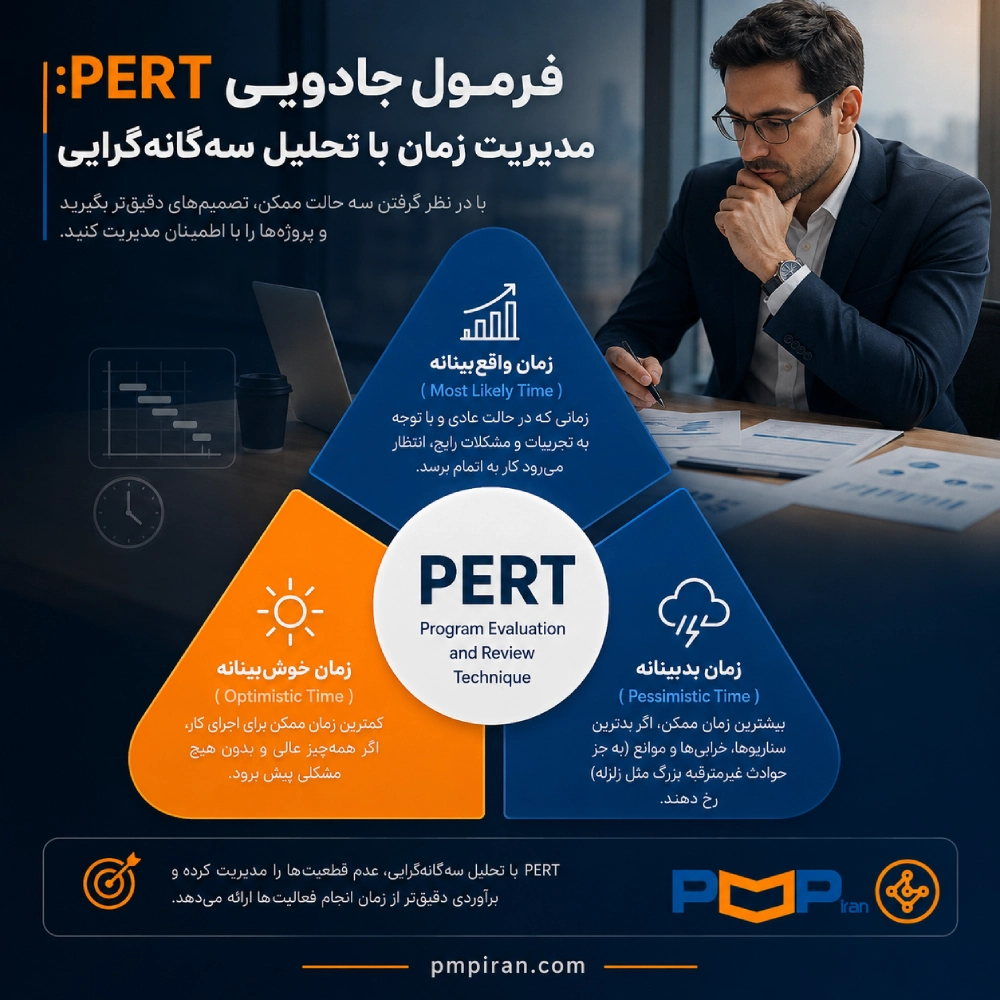

فرمول جادویی PERT: مدیریت زمان با تحلیل سهگانهگرایی

بزرگترین قدرت روش PERT در این است که از مدیران فنی شما یک عدد قطعی برای زمان انجام کار نمیخواهد؛ زیرا در پروژههای پیچیده، اعلام یک عدد قطعی برای زمان، معمولاً یک دروغ مصلحتی است! PERT از شما ۳ تخمین زمانی میخواهد:
- زمان خوشبینانه (Optimistic Time): کمترین زمان ممکن برای اجرای کار، اگر همهچیز عالی و بدون هیچ مشکلی پیش برود.
- زمان واقعبینانه یا محتملترین زمان (Most Likely Time): زمانی که در حالت عادی و با توجه به تجربیات و مشکلات رایج، انتظار میرود کار به اتمام برسد.
- زمان بدبینانه (Pessimistic Time): بیشترین زمان ممکن، اگر بدترین سناریوها، خرابیها و موانع (به جز حوادث غیرمترقبه بزرگ مثل زلزله) رخ دهند.
محاسبه زمان مورد انتظار (Expected Time)
روش PERT با استفاده از توزیع بتای آماری، این سه عدد را ترکیب کرده و یک وزن منطقی به زمان واقعبینانه میدهد. فرمول محاسبه زمان مورد انتظار (Te) به شرح زیر است:
Te=(o+4m+p)/6
این فرمول ساده، سوگیریهای ذهنی (Bias) و خوشبینیهای افراطی تیمهای فنی را تعدیل میکند و به مدیران ارشد، عددی به مراتب نزدیکتر به واقعیت تحویل میدهد.
محاسبه انحراف معیار و ریسک پروژه
برای اینکه بدانید چقدر میتوان به این عدد اعتماد کرد، انحراف معیار (σ) هر فعالیت را محاسبه میکنیم:
σ=(p-o)/6
هرچه فاصله بین زمان بدبینانه و خوشبینانه بیشتر باشد، انحراف معیار بالاتر است؛ یعنی آن فعالیت ریسک و ابهام بیشتری دارد و مدیر ارشد باید توجه ویژهای به آن بخش از پروژه داشته باشد.
مثالی از شرکت بیوتکنولوژی افراژن (شرکت فرضی): توسعه کیتهای تشخیصی هوشمند
شرکت بیوتکنولوژی «افراژن فرضی» در سال جاری قصد داشت یک کیت تشخیصی مبتنی بر هوش مصنوعی را برای اولین بار در کشور توسعه دهد. هیچ داده تاریخی وجود نداشت. تیم تحقیق و توسعه تخمینهای کاملاً متناقضی میداد. واحد مارکتینگ اصرار داشت پروژه ۳ ماهه تمام شود، اما تیم علمی معتقد بود ممکن است ۹ ماه طول بکشد.
مدیرعامل با پیادهسازی روش PERT، فعالیتها را تفکیک کرد. برای بخش «طراحی الگوریتم هسته»، زمان خوشبینانه ۲ هفته، محتمل ۴ هفته و بدبینانه ۱۲ هفته تعیین شد. با اعمال فرمول PERT، زمان مورد انتظار ۵ هفته برآورد شد. با کشف مسیر بحرانی مشخص شد که برخلاف تصور اولیه، استخدام برنامه نویسان ارشد گلوگاه اصلی نیست، بلکه تاییدیه سازمان غذا و دارو است. شرکت با تمرکز بر این مسیر، از اتلاف بودجه سنگین جلوگیری کرد و در زمان طلایی به بازار رسید.
پیوند روش PERT و مسیر بحرانی (CPM): ابزار دوگانه کنترل پروژه
در مدیریت زمانبندی پروژه، روش PERT معمولاً در کنار روش مسیر بحرانی (CPM) به کار میرود. این دو تکنیک مکمل یکدیگر هستند.
پس از محاسبه زمان مورد انتظار برای هر فعالیت با فرمول PERT، این اعداد وارد شبکه روابط میشوند تا مسیر بحرانی (Critical Path) کشف شود. مسیر بحرانی، طولانیترین مسیر از ابتدا تا انتهای پروژه است و نشاندهنده حداقل زمان ممکن برای تکمیل پروژه میباشد.
اهمیت مسیر بحرانی برای مدیران پروژه
هرگونه تاخیر در فعالیتهای مسیر بحرانی، مستقیماً زمان تحویل کل پروژه را به همان اندازه عقب میاندازد. به عنوان یک مدیر ارشد، شما نیازی ندارید تمام ۱۰۰ فعالیت پروژه را مانیتور کنید؛ شما فقط باید روی زنجیره فعالیتهای مسیر بحرانی متمرکز شوید. اگر فعالیتی خارج از مسیر بحرانی دارای تاخیر شود (تا زمانی که از حد مجاز یا شناوری خود فراتر نرود)، خطری سودآوری و زمانبندی کلان شما را تهدید نمیکند.
جدول مقایسه تحلیلی: روش PERT در مقابل روش مسیر بحرانی (CPM)
برای درک بهتر نحوه بکارگیری این دو ابزار استراتژیک، جدول زیر تفاوتهای کلیدی آنها را نشان میدهد:
| شاخص مقایسه | روش PERT | روش مسیر بحرانی (CPM) |
| ماهیت اصلی | احتمالی و آماری (Probabilistic) | قطعی و معین (Deterministic) |
| تعداد تخمینهای زمانی | ۳ تخمین (خوشبینانه، محتمل، بدبینانه) | ۱ تخمین قطعی (بر اساس دادههای تاریخی) |
| تمرکز اصلی | مدیریت و کاهش ریسک زمانبندی | بهینهسازی هزینه و موازنه زمان-هزینه (Crashing) |
| نوع پروژههای هدف | پروژههای غیرتکراری، R&D و نوآورانه | پروژههای تکراری، عمرانی و روتین |
| مدیریت بوروکراسی | انعطاف بالا در مواجهه با تغییرات غیرمنتظره | کنترل شدید بر روی مهلتهای زمانی صلب |
مزایای استراتژیک روش PERT برای تصمیمگیران ارشد سازمان
اجرای درست روش PERT در لایه مدیریت ارشد، فراتر از یک تکنیک برنامهریزی، یک ابزار قدرتمند برای حاکمیت شرکتی است:
- ارزیابی دقیق ریسک زمانبندی: شما میتوانید با محاسبات آماری به هیئتمدیره بگویید: «با احتمال ۸۵ درصد، این پروژه تا تاریخ مشخصشده تکمیل میشود.» این یعنی افزایش اعتبار مدیریتی شما.
- تخصیص بهینه منابع محدود: وقتی بدانید کدام فعالیتها بحرانی هستند، بودجه و بهترین نیروهای انسانی خود را به جای کارهای فرعی، روی گلوگاههای اصلی پروژه متمرکز میکنید.
- بهبود روابط با ذینفعان و کارفرمایان: ارائه نمودار شبکه PERT به مشتریان بزرگ یا سرمایهگذاران، نشاندهنده تسلط علمی و حرفهای شما بر پروژه است و بستر چانهزنیهای استراتژیک را فراهم میکند.
چالشهای پیادهسازی روش PERT و نحوه مهار آنها
با وجود تمام مزایا، روش PERT یک فرمول جادویی بینقص نیست. مدیران ارشد باید از نقاط ضعف احتمالی آن آگاه باشند:
- اتکا به حدس و گمان در تخمینهای اولیه: اگر تیمهای فنی اعدادی کاملاً غیرواقعی برای زمان بدبینانه یا خوشبینانه ارائه دهند، خروجی فرمول PERT نیز بیارزش خواهد بود (ورودی زباله، خروجی زباله). راهکار: از تکنیک دلفی یا جلسات خبرگی با حضور مشاوران مستقل برای تعدیل تخمینها استفاده کنید.
- تمرکز بیش از حد روی زمان و غفلت از هزینه: PERT اصالتاً یک ابزار مدیریت «زمان» است. راهکار: آن را با تکنیک مدیریت ارزش کسبشده (EVM) ترکیب کنید تا همزمان پایش هزینه و زمان را در اختیار داشته باشید.
- پیچیدگی بهروزرسانی در پروژههای پویا: با تغییر مداوم متغیرها، شبکه PERT نیاز به بازنگری دارد که به صورت دستی بسیار زمانبر است. راهکار: از نرمافزارهای مدرن کنترل پروژه سال ۲۰۲۶ که مجهز به موتورهای محاسباتی خودکار آماری هستند، استفاده کنید.
سوالات متداول مدیران پیرامون روش PERT
این روش بهترین انتخاب برای پروژههای تحقیق و توسعه (R&D)، توسعه نرمافزارهای پیچیده و نوآورانه، صنایع هوافضا، پروژههای دفاعی، راهاندازی خطوط تولید محصولات کاملاً جدید و به طور کلی هر پروژهای است که عدم قطعیت بالایی دارد و سابقه قبلی از آن در دست نیست.
خیر. در مدیریت پروژه مدرن سال ۲۰۲۶، نرمافزارهای تخصصی مانند Primavera P6، Microsoft Project یا افزونههای پیشرفته تحلیل ریسک (مانند @RISK یا Primavera Risk Analysis) این محاسبات و شبیهسازیهای آماری (مانند مونتکارلو) را به صورت خودکار و بر اساس ۳ عدد ورودی شما انجام میدهند.
روش PERT بر اساس یک فرمول ریاضی ثابت (توزیع بتا) زمان مورد انتظار را محاسبه میکند. اما شبیهسازی مونتکارلو (Monte Carlo Simulation) هزاران بار پروژه را با ترکیبهای مختلف از زمانهای احتمالی شبیهسازی میکند تا یک منحنی توزیع احتمال دقیقتر از زمان پایان پروژه به دست دهد. در واقع مونتکارلو نسخه پیشرفتهتر و کامپیوتری شده تفکر PERT است.
تیمهای فنی معمولاً از ترس مواخذه شدن، زمانهای بدبینانه را بسیار طولانی اعلام میکنند. شما به عنوان مدیر ارشد باید این اطمینان را به فرهنگ سازمانی تزریق کنید که زمان بدبینانه ابزاری برای ارزیابی عملکرد آنها نیست، بلکه ابزاری آماری برای محافظت از کل شرکت در برابر ریسک است.
بله. در رویکردهای ترکیبی (Hybrid)، مدیران ارشد برای برنامهریزی کلان و تخمین زمان تحویل نسخههای اصلی یا مایلستونهای بزرگ (Releases) به کارفرمایان، از منطق احتمالی PERT استفاده میکنند، در حالی که تیمهای اجرایی در درون اسپرینتها از متدهای چابک بهره میبرند.
شناوری به مقدار زمانی گفته میشود که یک فعالیت میتواند به تاخیر بیفتد بدون اینکه باعث تاخیر در زمان پایان کل پروژه شود. فعالیتهایی که روی مسیر بحرانی قرار دارند، شناوری آنها دقیقاً «صفر» است. محاسبه شناوری به مدیران کمک میکند تا منابع را از فعالیتهای دارای شناوری بالا به سمت مسیر بحرانی هدایت کنند.
